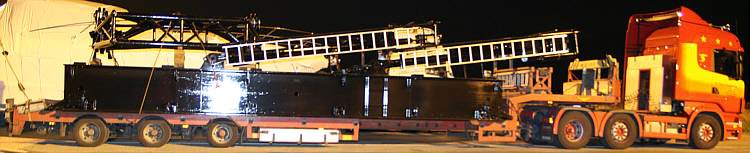

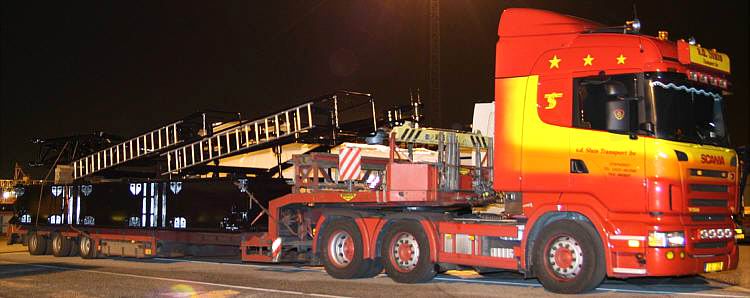

In den Morgenstunden des vierten Tages standen neben dem Maschinenhausweitere Transporte am Cuxport.

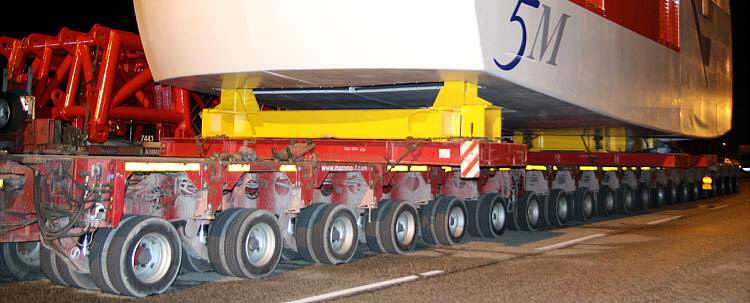

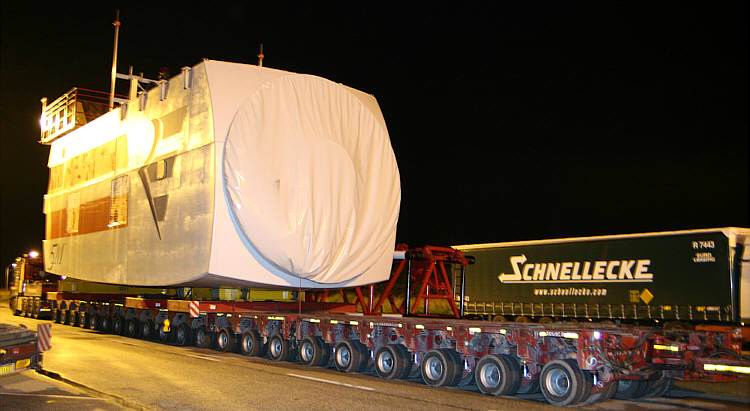

Das Maschinenhaus mit einem Gewicht von über 300 Tonnen ist am Vortag verladen worden.
Die Überfahrt zur Baustelle sollte aber bei Tageslicht erfolgen.
Anders als bei der Montage der Enercon-Anlage in Cuxhaven, die Ende 2005 errichtet wurde, wurden hier die 21 Achslinien als Anhänger betrieben.
Der Tragrahmen für den Derrick-Ballast kam auch in dieser Nacht an.

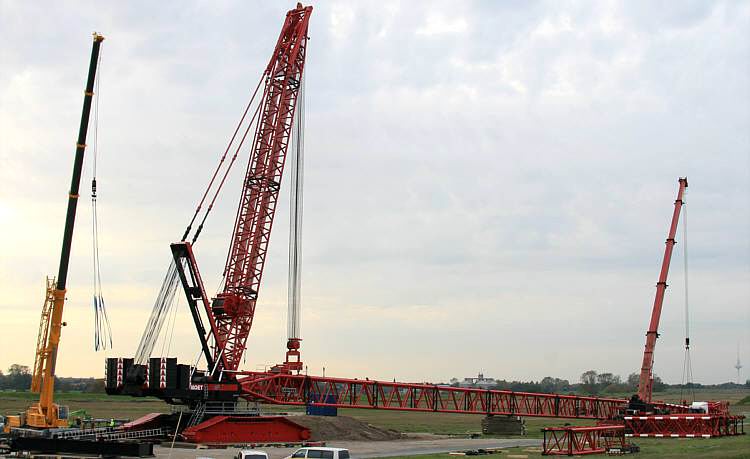

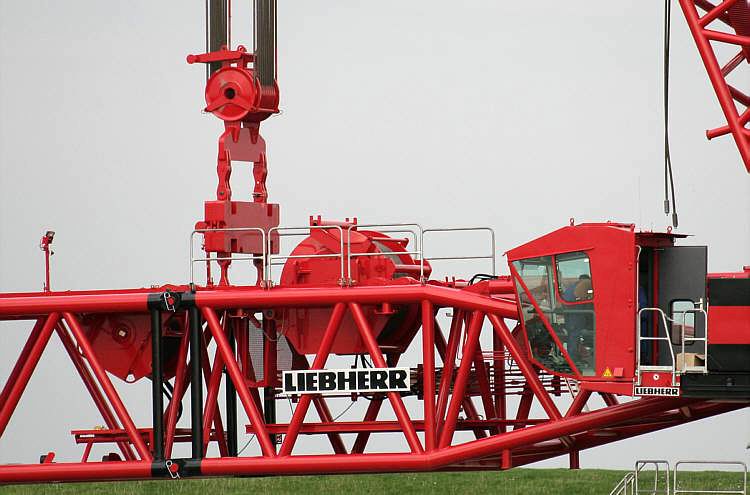

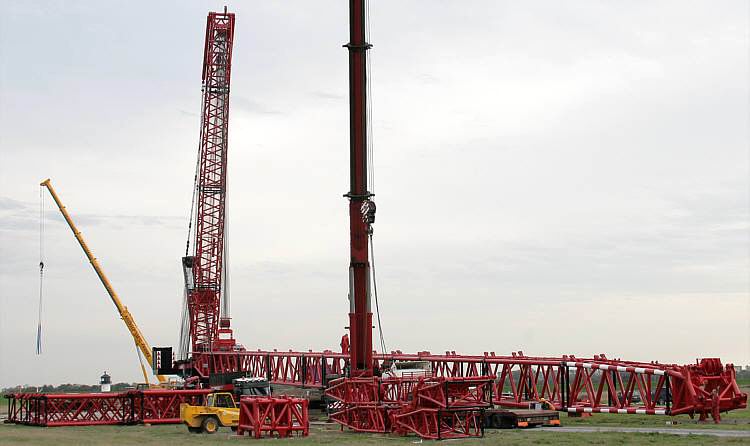

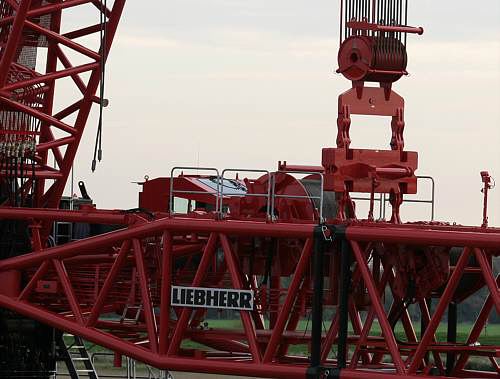

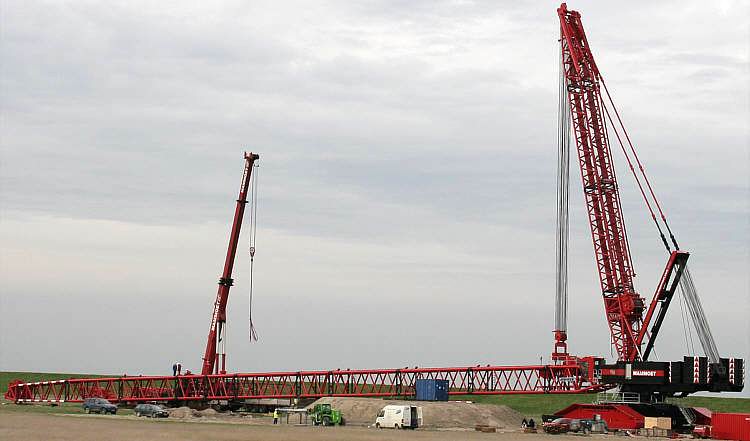

Am Nachmittag war der Hauptausleger schon fast bis zur Wippe komplettiert.

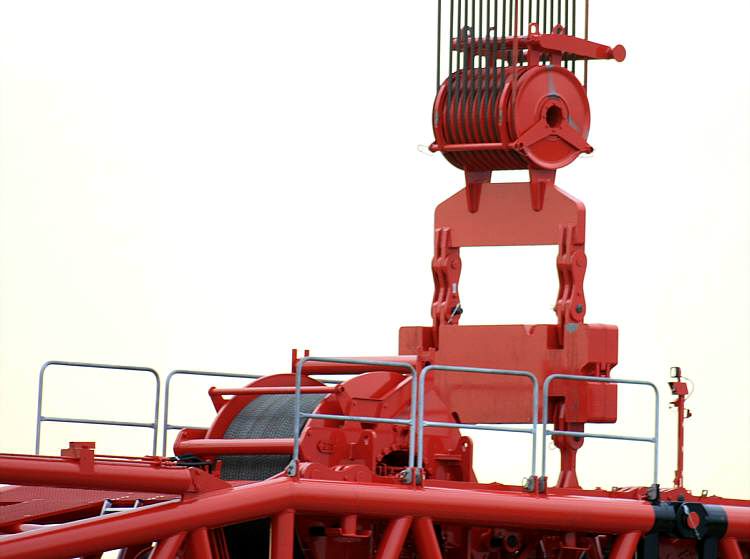

Noch lagen die Nacken- stangen auf dem Ausleger.Für die Montage der Wippspitze wird der Haupt- ausleger vom Liebherr LR11350 selbst angehoben.

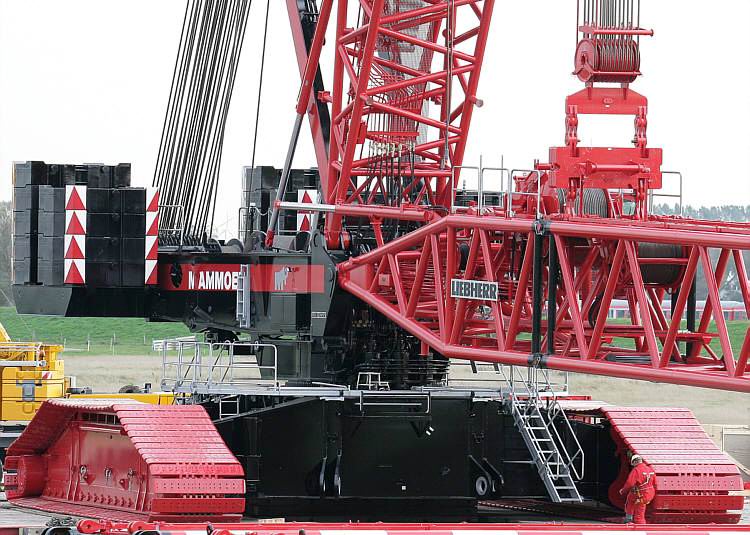

Der Hauptballast wurde gegenüber dem Vortag um 20 Tonnen aufgestockt.

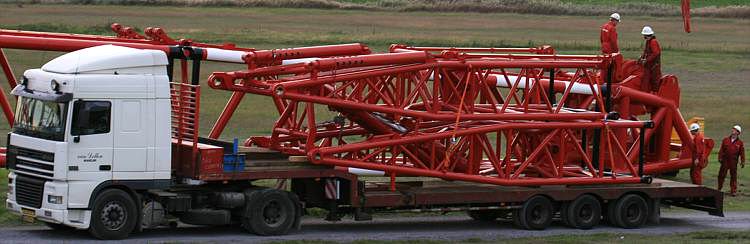

Die Anlieferung des oberen A-Bocks erfolgte am Nachmittag.

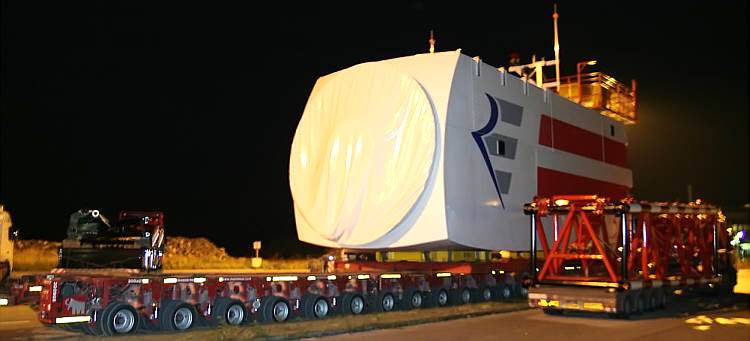

In der folgenden Nacht kam das erste Rotorblatt...
